Az új KVA Transformation Center - ALTERTECNIA - projekt- és kivitelezési menedzsmentje

kivitelezési

ÉPÍTÉSZET ÉS MÉRNÖKA LÉTESÍTMÉNYEK TERVEZÉSE ÉS SZÁMÍTÁSA

Az ALTERTECNIA elnyerte a műanyaggyártó új 5200 KVA átalakító központ projekt- és kivitelezési menedzsmentjét.

Az ALTERTECNIA elnyerte a barcelonai Polinyában található NUDEC gyár áramfejlesztésének projektjét. Moduláris, rugalmas és bővíthető transzformációs központot terveztek.

A bővítést szakaszokban hajtják végre, hogy minimalizálják a gyár leállási idejét az indítási folyamat során, ezek a következők:

    • Talaj előkészítése az új transzformátor alállomás és 2 külön árok elhelyezéséhez, az egyik a középfeszültségű vezetékekhez, a másik a kisfeszültségűhöz

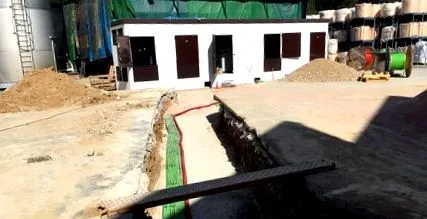

    • Az Ormazabal moduláris előregyártott fészer telepítése
    • A huzalozás hármasokkal történő lefektetése az árokba
    • 2 db 1600 KVA-os transzformátor átvitele az új transzformációs központba
    • 2 új 1000 KVA transzformátor telepítése
    • Középfeszültségű fülkék, kábelhidak, kisfeszültségű panelek telepítése
    • Csatlakoztassa az új középfeszültségű kábelt a meglévőhöz
    • A kisfeszültségű panelek csatlakoztatása
    • Árokkitöltés és jelölés
    • Üzembe helyezés
    • Telepítés legalizálása
